En la unidad número 4 de la central termoeléctrica Carlos Manuel de Céspedes, de Cienfuegos, avanzan las labores de montaje de la caldera, con el fin de devolver la vitalidad a uno de los bloques más importantes en la generación, con una capacidad de 158 megawatts (MW).

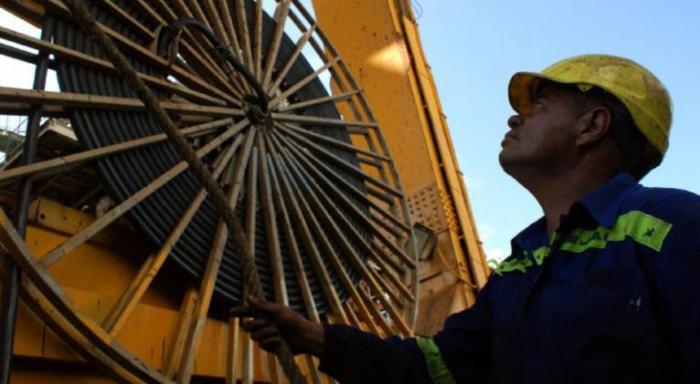

Juan Bravo Núñez, director técnico de la CTE, declaró a la acn que en este momento ya están montados todos los serpentines del recalentador y se instalan los del sobrecalentador secundario, lo cual implica la colocación y soldadura de las uniones de esas tuberías con niveles de precisión muy altos.

Explicó que se logró una secuencia muy estable desde la base de reparación en la capital del país en la que se alistaron los serpentines y su traslado hacia Cienfuegos, para luego proceder al montaje y soldadura dentro de la caldera.

Cuando concluyan estos trabajos –precisó Bravo Núñez– ya estará lista la caldera, y comenzará entonces un grupo de comprobaciones obligatorias que requieren del tiempo establecido para que todo el engranaje, paralizado desde el pasado año, retome su marcha de forma eficaz.

Primero –explicó– se hace la prueba hidráulica, con la cual certifican el alto número de soldaduras; luego, el lavado químico, a fin de limpiar el interior y generar una capa de magnetita (mineral de óxido de hierro natural) para evitar la oxidación.

Se realiza después el encendido de la caldera –continuó– en el que se levanta presión y temperatura, para efectuar el soplado de la mole y eliminar cualquier viruta caída durante el montaje. Además, se verifican las válvulas de seguridad, los sistemas automáticos, se efectúa la prueba estática (una combinación de ambos equipamientos: caldera y turbina), así como otras acciones, entre estas el calentamiento de los metales de la turbina.

Esa serie de comprobaciones alistará finalmente la unidad para su arrancada definitiva y su sincronización al Sistema Eléctrico Nacional (SEN).

Céspedes 4 está siendo sometida a un mantenimiento parcial ampliado, luego de una falla ocurrida en una reconexión del sen hace aproximadamente un año. Pese a que se planificó su entrada para el verano, la realidad encontrada al abrir la máquina obligó a cambiar la tipología del mantenimiento que estaba previsto.

COMENTAR
  • Mostrar respeto a los criterios en sus comentarios.

  • No ofender, ni usar frases vulgares y/o palabras obscenas.

  • Nos reservaremos el derecho de moderar aquellos comentarios que no cumplan con las reglas de uso.
